Planning

De ontwikkeling van Hoogkarspel – De Hooge Hout is nog in de beginfase. Belangrijk is dat het een plek wordt waar mensen zich thuis voelen en verbonden zijn met de omgeving.

Nadat het college van B en W het gebiedsgericht omgevingsprogramma heeft vastgesteld is de initiatieffase van het project afgerond. Dan begint de haalbaarheidsfase, waarin we onderzoeken of alles echt kan. Bijvoorbeeld of het financieel en technisch kan en of alles volgens de regels gaat. Als de planning gehaald wordt, gaat eind 2028 de eerste paal de grond in en start de bouw.

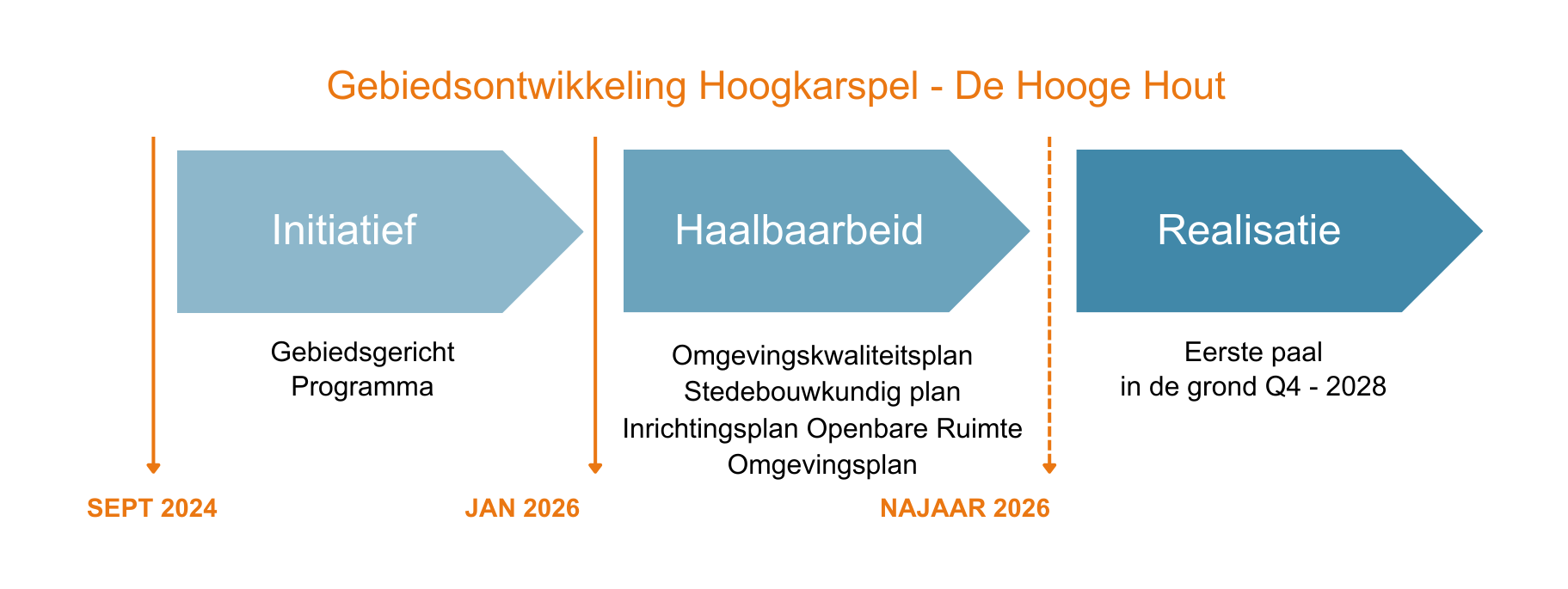

Een tijdlijn van de gebiedsontwikkeling Hoogkarspel – De Hooge Hout. De tijdlijn bestaat uit drie fases: Initiatief (september 2024), Haalbaarheid (januari 2026) en Realisatie (najaar 2026 tot eerste paal in de grond in kwartaal 4 van 2028). Bij elke fase staan de bijbehorende plannen en stappen vermeld.

Planning

WatWanneer
Opdracht gebiedsgericht omgevingsprogramma Hoogkarspel Zuid27 mei 2024
Fase 1
Start ontwerpteam Hoogkarspel Zuid3 oktober 2024
Gebiedscafé 1 – alle belanghebbenden10 december 2024
Uitzetten enquête 1 – alle belanghebbenden19 december 2024
College van B&W stelt de gemeenteraad in de gelegenheid om te reageren op het Ambitiedocument Hoogkarspel Zuid24 maart 2025
Besluitvorming college van B&W over het Ambitiedocument Hoogkarspel Zuid8 april 2025
Fase 2
Gebiedscafe 2 – alle belanghebbenden24 april 2025
College van B&W stelt de gemeenteraad in de gelegenheid om te reageren op het Ontwikkelraamwerk Hoogkarspel Zuid30 juni 2025
Besluitvorming college van B&W over het Ontwikkelraamwerk Hoogkarspel Zuid8 juli 2025
Fase 3
Enquête 2augustus/september 2025
Gebiedscafé 3september 2025
Gemeenteraad kan wensen en bedenkingen meegeven t.a.v. het gebiedsgericht omgevingsprogrammadecember 2025
Besluitvorming gebiedsgericht
omgevingsprogramma door college van B&W
eerste kwartaal 2026

De eerste drie fasen van het project zijn begin 2026 afgerond met de oplevering van het Gebiedsgericht programma.

Fase 1

In fase 1 is in opdracht van de gemeenteraad gewerkt aan het Ambitiedocument. In dit document zijn de randvoorwaarden, ambities en kansen voor Hoogkarspel Zuid vastgelegd.

Fase 2

In deze fase is samen met inwoners, grondeigenaren en andere betrokkenen gewerkt aan een zogenoemd ontwikkelraamwerk. Hierin staat op hoofdlijnen hoe het gebied in de toekomst ingericht kan worden. Denk aan ruimte voor wonen, werken, verkeer, groen, water en voorzieningen.

Het ontwikkelraamwerk is een belangrijke mijlpaal. Het vormt de basis voor de volgende fase: het opstellen van het gebiedsgericht programma. Daarin werken we de plannen verder uit en kijken we onder andere naar fasering, kosten, kwaliteit en ontwikkelstrategie.

Fase 3

In de laatste fase werd gewerkt aan de afronding van het gebiedsgericht programma. Dit werd in december 2025 aangeboden aan de gemeenteraad om eventuele wensen en bedenkingen mee te geven.

(Let op: het is een groot document; het kan lang duren voordat het geheel geladen is.)
